Người dân bức xúc...
Nhà máy thủy điện Sông Mã 3 được khởi công xây dựng năm 2016, tại xã Phì Nhừ, huyện Điện Biên Đông, do Công ty Cổ phần Đầu tư và Xây dựng Đông Á (Công ty Đông Á), thuộc Tập đoàn Hưng Hải làm chủ đầu tư. Công trình có quy mô gồm 2 tổ máy với công suất lắp đặt 29,5MW, dự kiến sẽ hoàn thành phát điện vào cuối năm 2018. Hạn chót đang đến rất gần, song cho đến nay dự án này vẫn bộn bề công việc.
Hơn 300 hộ dân của 4 xã gồm: Phình Giàng, Phì Nhừ, Háng Lìa và Mường Luân thuộc diện có đất đai, tài sản bị ảnh hưởng do việc xây dựng Nhà máy thuỷ điện Sông Mã 3. Hơn một tháng trước, nhiều người dân ở bản Pá Vạt, xã Mường Luân đã tập trung lập trạm gác, ngăn phương tiện chở vật liệu xây dựng vào công trường xây dựng thủy điện Sông Mã 3, với lý do Công ty Đông Á đã hứa thanh toán 100% tiền đền bù đất và cây trồng, kiến trúc, tài sản trên đất vào ngày 15/9/2018, nhưng đến ngày hẹn, công ty chỉ đưa tiền tạm ứng cho các hộ dân (có diện tích đất liên quan).
|
Các hộ dân ở 3 xã Phì Nhừ, Phình Giàng và Háng Lìa đồng ý nhận tiền tạm ứng của công ty này. Trong khi đa phần các hộ dân thuộc diện nhận đền bù thuộc các bản: Na Ngựu, xã Phì Nhừ và 110 hộ dân của 3 bản Pá Vạt 1, 2, 3 thuộc xã Mường Luân không nhận tiền tạm ứng.
Ông Lò Văn Chỉnh, trưởng bản Na Ngựu, xã Phì Nhừ bức xúc: “Bà con ở đây đang làm đơn, phản đối rất nhiều. Bà con trước đây làm ruộng nước, song lúc đi xác định nguồn gốc, công ty lại bảo đó là đất nương. Diện tích đất mà nhân dân tổ chức khai hoang theo chủ trương của Đảng, đã được nghiệm thu, hỗ trợ khai hoang, phía công ty lại xác định đó là đất chưa sử dụng đến. Bà con ở bản làm đơn thư nhiều vì cách xác định nguồn gốc đất của công ty không đúng quy định của pháp luật và chủng loại đất”.
|
Doanh nghiệp “đánh võng”?

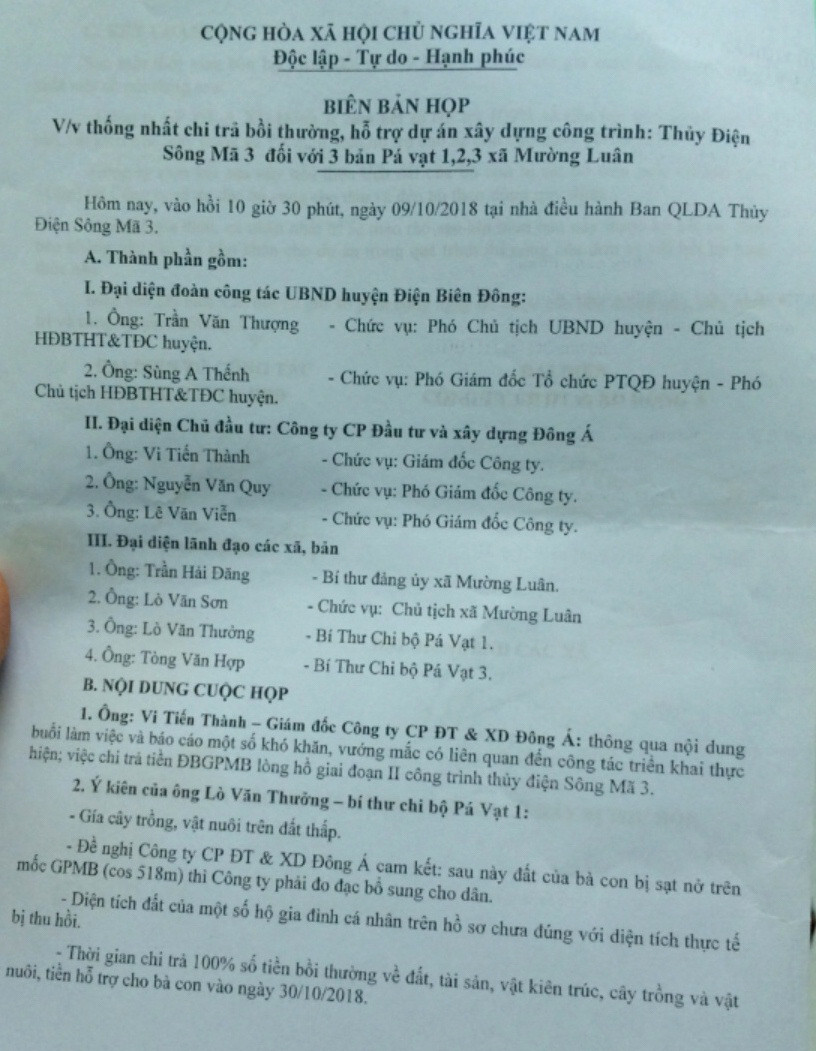

Tại cuộc họp thống nhất chi trả bồi thường, hỗ trợ dự án xây dựng công trình Thuỷ điện Sông Mã 3 đối với ba bản Pá Vạt 1, 2, 3 xã Mường Luân, được tổ chức vào ngày 9/10, với thành phần gồm: UBND huyện, chủ đầu tư dự án cùng cấp uỷ, chính quyền xã Mường Luân; thêm một lần nữa, đại diện Công ty Đông Á lại “hứa”... Lần này, họ “cam kết sẽ chi trả 100% số tiền bồi thường về đất, tài sản, vật kiến trúc, cây trồng và vật nuôi, tiền hỗ trợ cho bà con vào ngày 30/10/2018”.
Thế nhưng, đến chiều 13/11, trao đổi với Báo GD&TĐ, ông Trần Hải Đăng, Bí thư Đảng uỷ xã Mường Luân cho biết: “Đến thời điểm hiện tại, công ty mới thanh toán xong cho bà con ở hai bản Pá Vạt 1, 2. Theo lịch thông báo từ phía công ty thì riêng đối với xã Mường Luân đến ngày 15/11 sẽ thanh toán dứt điểm. Chúng tôi cũng đang liên lạc về phía công ty xem còn bao nhiêu hộ chưa được chi trả và bao giờ họ sẽ chi trả xong?”.
Trong khi chiều cùng ngày, ông Trần Văn Thượng, Phó Giám đốc Sở NN&PTNT tỉnh Điện Biên, nguyên Phó Chủ tịch UBND huyện Điện Biên Đông, lại khẳng định rằng, Công ty Đông Á đã thực hiện theo đúng cam kết.

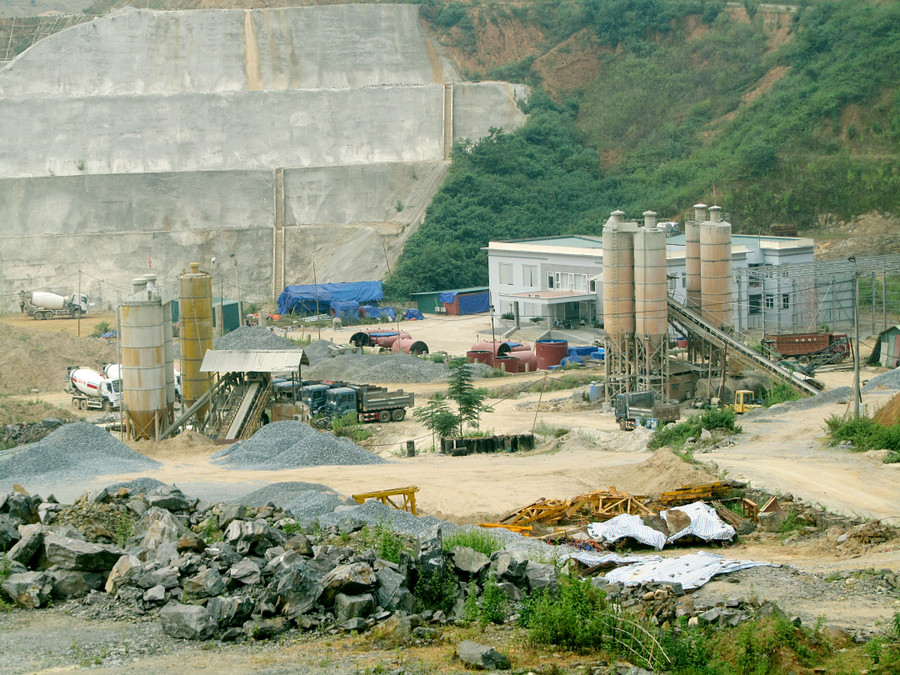

Quá trình xây dựng Nhà máy thuỷ điện Sông Mã 3, Công ty Đông Á đã nhiều lần cam kết sẽ thanh toán tiền bồi thường, hỗ trợ cho nhân dân, song đều thất hứa. Gần đây nhất, khi bức xúc lên đến đỉnh điểm, trong khoảng thời gian từ ngày 15/9 - 9/10 bà con ở xã Mường Luân đã lập chốt ngăn phương tiện thi công vào công trường.
“Thanh toán xong rồi, từ 30/10. Họ thực hiện đúng cam kết. Hôm trước UBND huyện giao tổ chức phát triển quỹ đất của huyện phối hợp với UBND xã để giám sát việc chi trả. Trước đến giờ Công ty hứa với bà con đến 4, 5 lần rồi nhưng chưa giải quyết, còn lần này đã giải quyết xong”, ông Thượng nói.
Trước thông tin này, ông Lò Văn Chỉnh, trưởng bản Na Ngựu bức xúc: “Bản Na Ngựu có 30 hộ bị ảnh hưởng nhưng chưa hộ nào được nhận đủ tiền bồi thường, hỗ trợ. Họ chỉ nhận tiền tạm ứng, mặc dù chưa kiểm đếm, đo đạc xong. Số tiền tạm ứng bằng khoảng 30% tổng số tiền được bồi thường hỗ trợ. Bên Công ty họ cam kết đến 30/10 nhưng đến giờ đã thanh toán đâu”.
