Nhà máy Nhiệt điện Vũng Áng 1 đại tu tổ máy số 1

GD&TĐ -Sau hơn 1 tháng triển khai đại tu, tổ máy số 1 đã hoàn thành 2/18 gói thầu. Dự kiến công tác đại tu sẽ được hoàn thành vào tháng 12/2022.

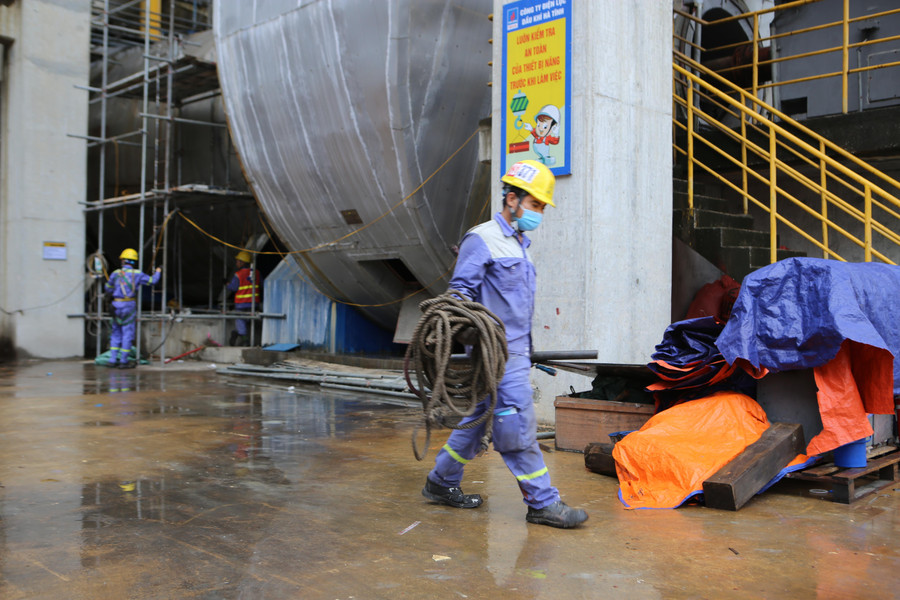

Nhà máy Nhiệt điện Vũng Áng 1 đại tu tổ máy số 1
Nhà máy Nhiệt điện Vũng Áng 1 đại tu tổ máy số 1

Thông tin từ Nhà máy Nhiệt điện Vũng Áng 1 cho biết, từ ngày 1/9/2022, tổ máy số 1 của Nhà máy đã chính thức bước vào quá trình đại tu sau sự cố theo phương án kỹ thuật đã được Tổng Công ty Điện lực Dầu khí Việt Nam chấp thuận.

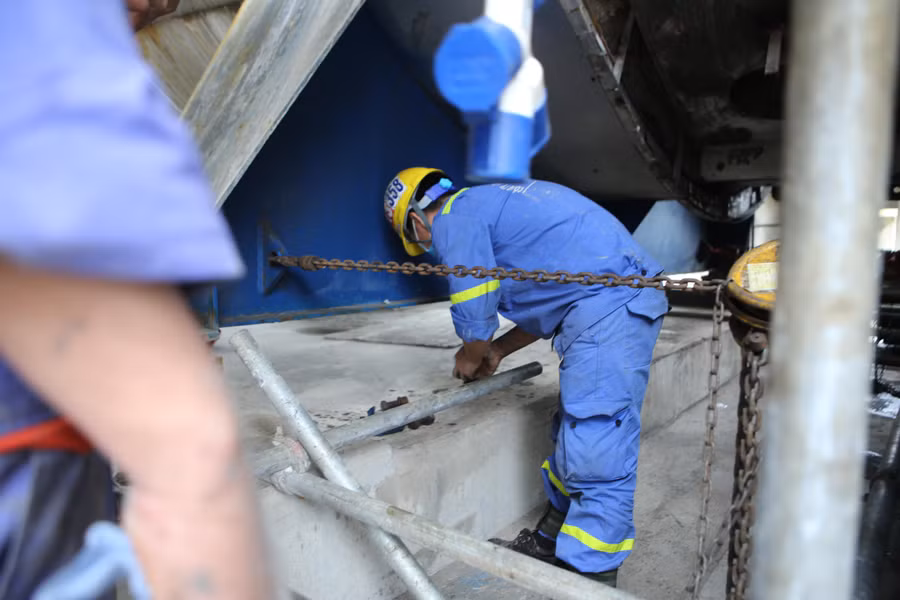

Các hạng mục đại tu gồm:hệ thống phụ trợ tuabin - máy phát; hệ thống van hơi chính tuabin; bản thể lò hơi; hệ thống khói gió; hệ thống bơm nước ngưng, nước cấp và tuabin dẫn động bơm cấp; vệ sinh xỉ, bê tông cũ và đắp lại bê tông mới khu vực đai đốt, thuyền xỉ, đỉnh lò, mui lò…

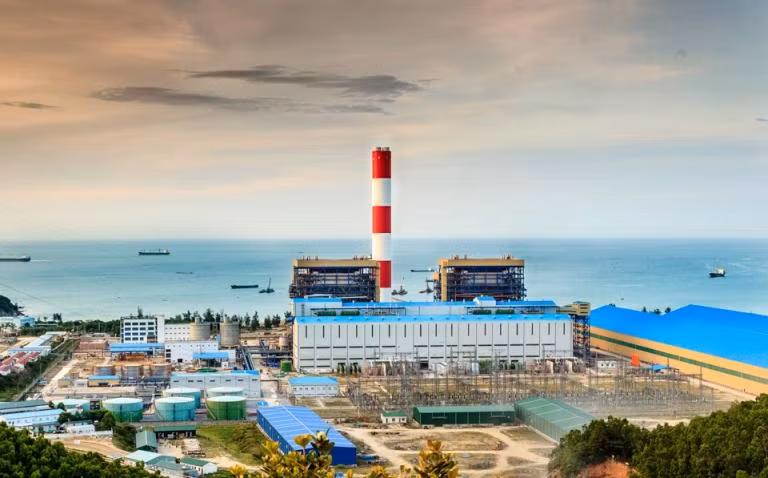

Nhà máy Nhiệt điện Vũng Áng 1.

Nhà máy Nhiệt điện Vũng Áng 1.

Quá trình đại tu tổ máy số 1 sẽ có sự tham gia của hàng trăm nhân lực đến từ các đơn vị, nhà thầu trong và ngoài nước. Để chuẩn bị cho quá trình đại tu, Công ty Điện lực Dầu khí Hà Tĩnh huấn luyện đào tạo an toàn cho các chuyên gia, cán bộ, lao động đến từ 10 nhà thầu trong và ngoài nước. Phía đơn vị sẽ tổ chức sát hạch, cấp thẻ cho các nhân lực nếu đủ điều kiện tham gia công tác đại tu.

Trong thời gian diễn ra đại tu, cán bộ phòng chuyên môn sẽ trực tiếp kiểm tra, giám sát tổng thể công tác đại tu, đảm bảo công tác an ninh, an toàn, phòng chống cháy nổ, sức khỏe, môi trường, các biện pháp an toàn đối với những nhà thầu tham gia bảo dưỡng cùng công việc liên quan để kỳ đại tu nhà máy diễn ra đúng tiến độ, đảm bảo an toàn, chất lượng đề ra.

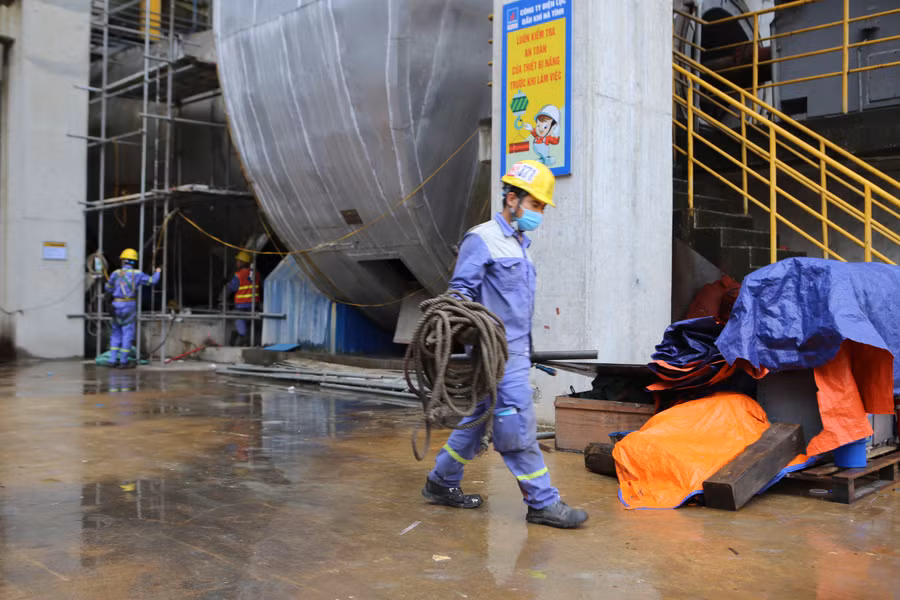

Dự kiến, đến 31/12/2022, công tác đại tu sẽ hoàn thành.

Dự kiến, đến 31/12/2022, công tác đại tu sẽ hoàn thành.

Theo đó, việc triển khai đại tu Tổ máy số 1 được chia làm 18 gói thầu. Sau 2 tháng đại tu, các đơn vị đã hoàn thành 2 gói thầu. Công ty đang tập trung chỉ đạo, hỗ trợ các nhà thầu và chuyên gia nước ngoài các điều kiện cần thiết để đảm bảo thi công 16 gói thầu còn lại đảm bảo an toàn, chất lượng, đúng tiến độ đã đề ra. Dự kiến, đến 31/12/2022, công tác đại tu Tổ máy số 1 sẽ hoàn thành.

Nhà máy Nhiệt điện Vũng Áng 1 là nhà máy nhiệt điện than lớn nhất miền Trung với quy mô 2 tổ máy phát điện, tổng công suất 1.200 MW. Tháng 9/2021, tổ máy số 1 gặp sự cố kỹ thuật và phải ngừng hoạt động đến nay.

Tin tiêu điểm

Đừng bỏ lỡ

Đối với nhiều thế hệ người Việt, du học là cánh cửa mở ra tri thức đỉnh cao, cơ hội sự nghiệp và trải nghiệm văn hóa độc đáo. Ảnh minh họa: Fine Art America

Xu hướng du học mới

GD&TĐ - Du học - hai tiếng ấy từng gợi lên hình ảnh những chuyến bay dài, những chân trời xa lạ, những giảng đường cổ kính và một tương lai rạng rỡ đang chờ đón.

Minh họa/INT

Café ngày mới: Vẻ đẹp của tự do

GD&TĐ - Gần đây, một người bạn cũ bấy lâu không liên lạc đột nhiên gọi cho tôi. Anh hay tin tôi vừa ly hôn sau mười bốn năm chung sống.

Lấy kim loại làm chất liệu chủ đạo, triển lãm gợi mở những liên tưởng rộng hơn về truyền thống.

Điêu khắc từ tiếng chuông ngân

GD&TĐ - Những khối kim loại không còn mang dáng vẻ nặng nề, bất động mà như đang rung lên, lan tỏa nhịp điệu âm thanh rồi tan vào không gian.
