Bộ Xây dựng yêu cầu làm rõ dự án nghìn tỷ chậm tiến độ

GD&TĐ - Bộ Xây dựng vừa có văn bản chỉ đạo làm rõ một số dự án chậm tiến độ, trong đó có dự án Nhà máy thuỷ điện Hồi Xuân hơn 3.300 tỷ đồng bỏ hoang.

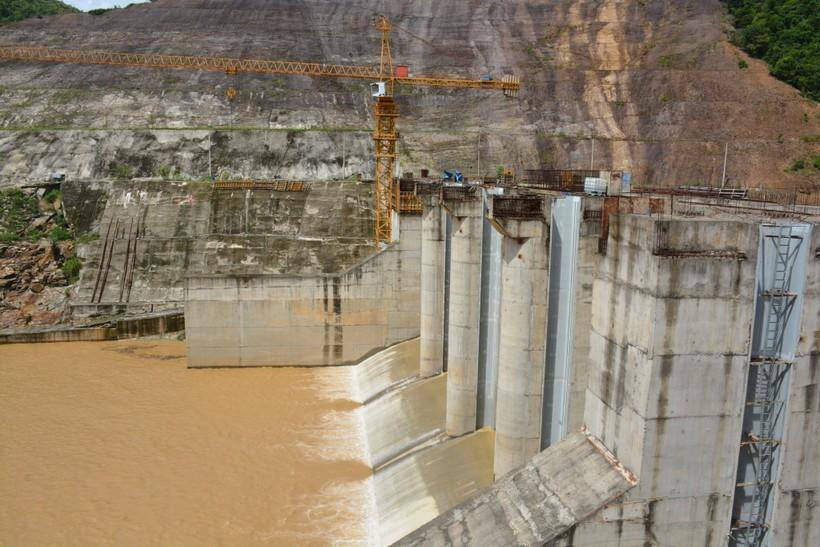

Dự án thuỷ điện Hồi Xuân 'đắp chiếu' nhiều năm.
Dự án thuỷ điện Hồi Xuân 'đắp chiếu' nhiều năm.

Bộ Xây dựng vừa có Văn bản về việc kiểm tra xác minh thông tin báo chí phản ánh về một số dự án, công trình chậm tiến độ gây lãng phí.

Trong các dự án chậm tiến độ mà Bộ Xây dựng nhắc đến có Dự án thủy điện Hồi Xuân hơn 3.300 tỷ đồng sau hơn 10 năm khởi công đến nay vẫn dang dở, bỏ hoang. Bộ Xây dựng đề nghị tỉnh Thanh Hóa kiểm tra, xác minh và xử lý các sai phạm (nếu có).

Trước đó, Báo GD&ĐT đã thông tin, Dự án thủy điện Hồi Xuân (xã Phú Xuân, huyện Quan Hóa, Thanh Hóa) được khởi công vào tháng 3/2010, có tổng mức đầu tư hơn 3.320 tỷ đồng, công suất 102 MW với 3 tổ máy, sản lượng điện hàng năm 432 triệu KWh.

Dự án do Công ty CP Đầu tư và Xây dựng Điện Hồi Xuân (VNECO - thuộc Tổng Công ty CP Xây dựng Điện Việt Nam) làm chủ đầu tư.

Mục tiêu vào tháng 10/2012, Thủy điện Hồi Xuân sẽ chặn dòng lần một, chặn dòng lần 2 cuối năm 2013 và đến giữa năm 2014 thì tích nước hồ chứa và phát điện tổ máy số một vào tháng 9 cùng năm.

Tuy nhiên, sau một thời gian thi công rầm rộ, do không đủ năng lực về tài chính, VNECO đã phải dừng thi công. Đến tháng 6/2014, Công ty TNHH Dịch vụ - Thương mại - Sản xuất - Xây dựng Đông Mê Kông có trụ sở tại TPHCM mua lại cổ phần và trở thành cổ đông chính nắm giữ khoảng 90% cổ phần của VNECO.

Năm 2015, Dự án Thủy điện Hồi Xuân được chuyển giao cho Công ty Đông Mê Kông và được Chính phủ bảo lãnh cho khoản vay thương mại 125 triệu USD từ ngân hàng Goldman Sachs (Mỹ). Nhờ đó, năm 2016, dự án được thi công trở lại. Tuy nhiên, từ quý II năm 2018, Dự án Thủy điện Hồi Xuân lại phải tạm dừng do thiếu vốn.

Hiện dự án nghìn tỷ dừng thi công, nhiều trang thiết bị, vật tư đang “đắp chiếu”. Sau nhiều năm không thi công, sắt thép, đinh ốc bị hoen gỉ, máy móc, vật tư vứt chỏng trơ xung quanh, cỏ dại mọc um tùm… Hạng mục cầu treo thi công hoàn trả cho dân cũng trong tình trạng hoen gỉ.

Dự án thủy điện Hồi Xuân chậm tiến độ, thi công dở dang đã ảnh hưởng đến đời sống của nhiều hộ dân nằm trong vùng dự án. Trong đó, có hơn 655 ha đất trong vùng lòng hồ dự án thuỷ điện bị ảnh hưởng, và hàng nghìn hộ dân bị tác động. Đến nay, nhiều hộ dân vẫn chưa được nhận tiền đền bù hoặc chưa có khu tái định cư khiến cuộc sống gặp nhiều khó khăn.

Ông Nguyễn Đức Dũng, Chủ tịch UBND huyện Quan Hoá cho biết, huyện đã có rất nhiều văn bản gửi lên tỉnh báo cáo tình trạng và đề xuất tỉnh có phương án tháo gỡ liên quan đến Dự án Thuỷ điện Hồi Xuân này.

Ông Dũng cũng nêu quan điểm, nếu dự án không thể triển khai thì cũng mong muốn tỉnh sử dụng ngân sách hỗ trợ xây dựng các công trình dân sinh cho bà con trước, khi dự án triển khai trở lại thì chủ đầu tư sẽ có trách nhiệm hoàn trả lại cho Nhà nước sau.
