Phú Quốc đã có điện trở sau 5 ngày sự cố cáp ngầm

GD&TĐ - Toàn bộ Đặc khu Phú Quốc (tỉnh An Giang) được cấp điện trở lại sau 5 ngày xảy ra sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.

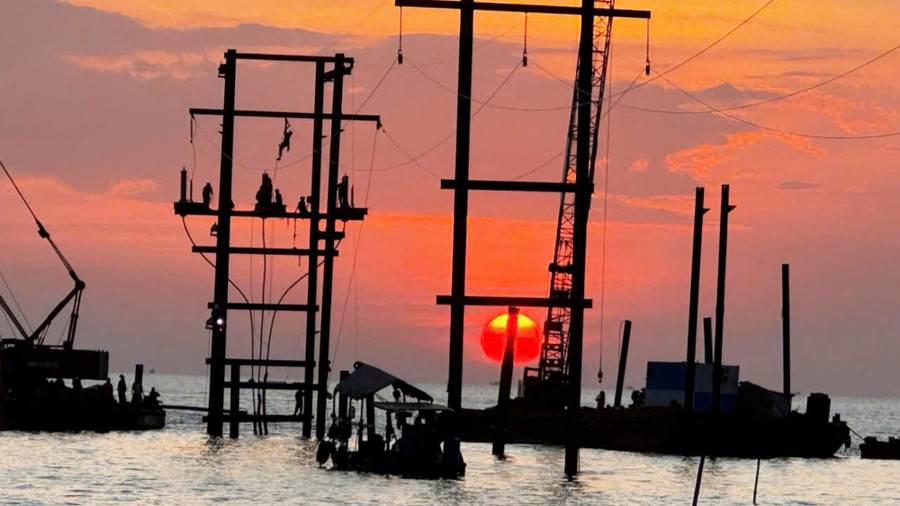

Cán bộ, kỹ sư công nhân EVNSPC, Công ty Điện lực An Giang và các đơn vị liên quan khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.

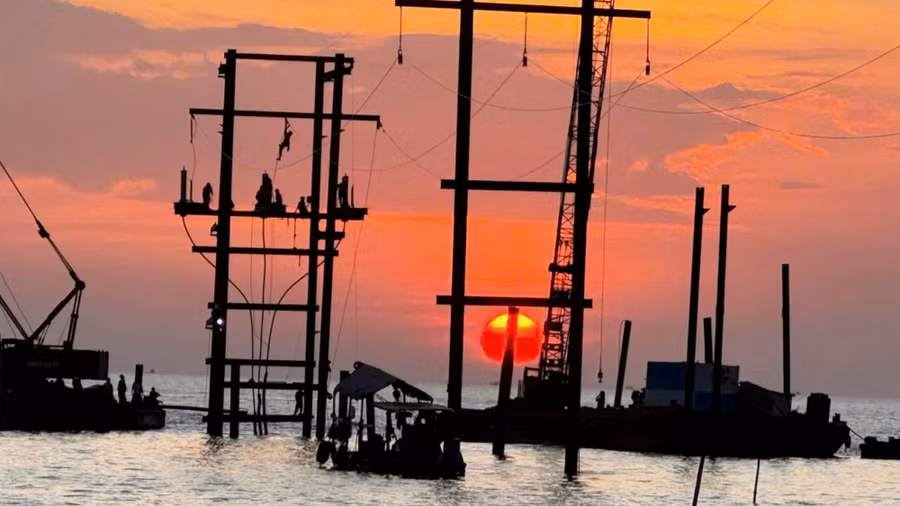

Cán bộ, kỹ sư công nhân EVNSPC, Công ty Điện lực An Giang và các đơn vị liên quan khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.

Ngày 6/12, thông tin từ Tổng Công ty Điện lực miền Nam (EVNSPC), sau 5 ngày, đêm khẩn trương thi công, EVNSPC và Công ty Điện lực An Giang cùng các đơn vị liên quan đã đóng điện thành công Đường dây 110kV trên không, khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.

Từ 22h42 ngày 5/12, toàn bộ Đặc khu Phú Quốc đã được cấp điện trở lại, hoàn thành trước 5 ngày so với kế hoạch (ban đầu dự kiến đóng điện ngày 10/12).

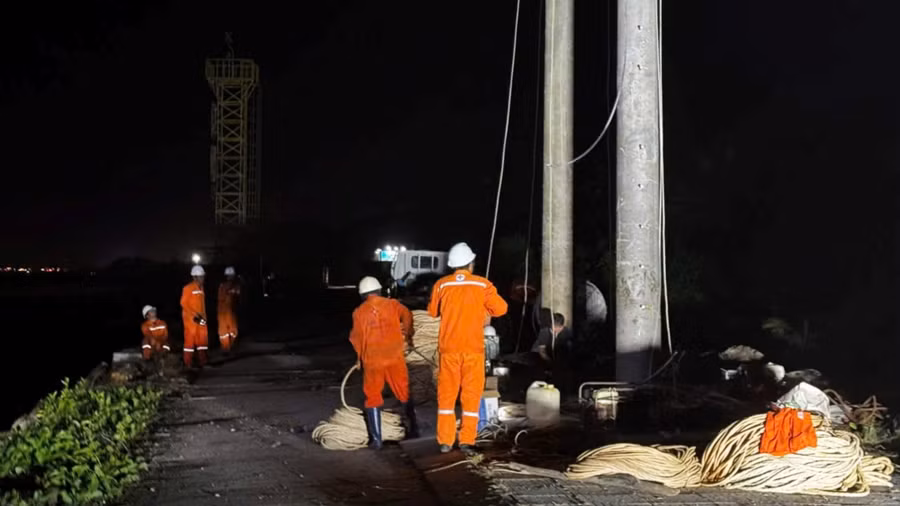

Các đơn vị khẩn trương thi công ngày, đêm để khắc phục sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc.

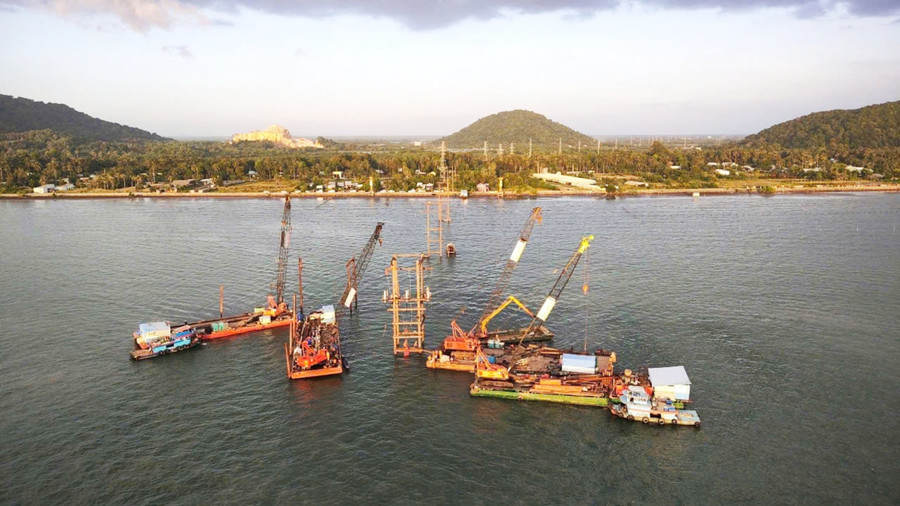

Đường dây 110kV trên không được xây dựng từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu phía Hà Tiên đến vị trí xảy ra sự cố, với 4 khoảng trụ. Công trình được triển khai và đóng điện thành công trong thời gian ngắn, đã kịp thời khôi phục cung cấp điện phục vụ hoạt động sản xuất, kinh doanh của người dân, doanh nghiệp trên đảo ngọc sau sự cố.

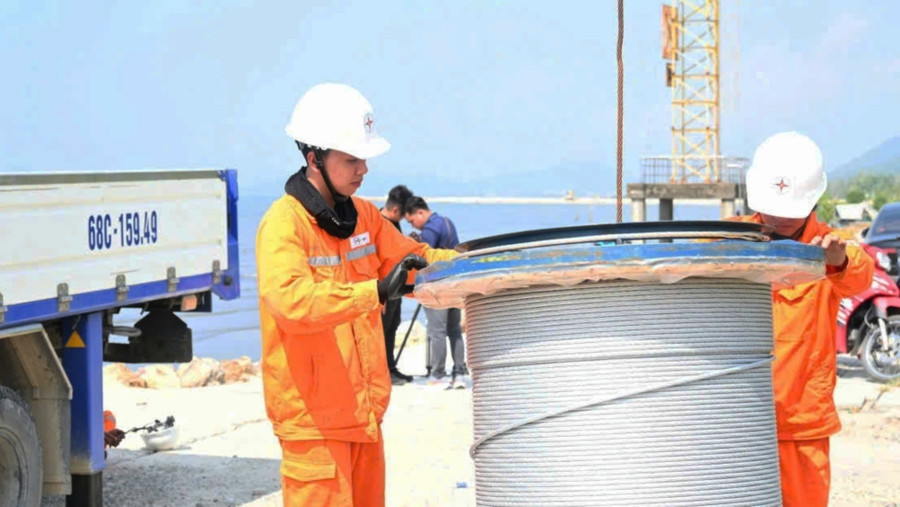

Sau khi khôi phục cấp điện, Công ty Điện lực An Giang tiếp tục phối hợp với các đơn vị liên quan tiến hành các bước tiếp theo để tiến hành sửa chữa đoạn cáp bị sự cố, hoàn trả lại hiện trạng như ban đầu.


Trước đó, lúc 13h15 ngày 29/11, sự cố đường dây 110kV 173 Hà Tiên - 172 Phú Quốc làm mất điện TBA 110kV Phú Quốc, ảnh hưởng đến việc cung cấp điện cho đặc khu Phú Quốc.

Theo ghi nhận, Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo trong hành lang an toàn của tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc, việc ép cọc thép sàn đạo được xác định là nguyên nhân gây nên sự cố thuộc đoạn cáp ngầm 110kV cấp điện cho Đặc khu Phú Quốc.

Sau 5 ngày, toàn bộ đặc khu Phú Quốc đã được cấp điện trở lại.

Ngay sau khi sự cố, để duy trì cung cấp điện và vận hành an toàn hệ thống điện, Công ty Điện lực An Giang khẩn trương thực hiện phương án cấp điện ưu tiên từ nguồn Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV cho các nhóm khách hàng ưu tiên; vận động các khách hàng lớn có máy phát tự vận hành cấp điện để tận dụng công suất còn lại phục vụ khách hàng sinh hoạt…

EVNSPC cũng huy động 20 máy phát diesel di động của các công ty điện lực thành viên, với tổng công suất 3,5MW vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện.

Có được kết quả này là sự vào cuộc, chỉ đạo quyết liệt của lãnh đạo Tỉnh uỷ, UBND tỉnh An Giang; sự hỗ trợ của các Sở, Ban, Ngành tỉnh An Giang, đặc biệt là sự chia sẻ, đồng hành của chính quyền, doanh nghiệp và người dân tại đặc khu Phú Quốc.

Cùng với đó là sự chủ động, phối hợp kịp thời, chặt chẽ của Trung tâm Điều độ hệ thống Điện miền Nam (SSO); sự quyết tâm, nỗ lực cao của tập thể lãnh đạo, cán bộ, công nhân viên EVNSPC, Công ty Điện lực An Giang và các đơn vị liên quan của EVNSPC trong việc tham gia hỗ trợ khắc phục sự cố trong những ngày qua.
