Hội đồng xét xử gồm 5 người (2 Thẩm phán, 3 Hội Thẩm nhân dân) do Thẩm phán Vũ Quang Huy làm chủ tọa. Ba kiểm sát viên của Viện Kiểm sát Nhân dân Hà Nội thực hành quyền công tố, kiểm sát xét xử sơ thẩm tại phiên tòa.
Các bị cáo bị đưa ra xét xử gồm: Nguyễn Mạnh Hùng (sinh năm 1975) và Lê Quang Hào (sinh năm 1976) cùng là Phó Tổng Giám đốc Tổng Công ty Đầu tư phát triển đường cao tốc Việt Nam - VEC, nguyên Chủ tịch Hội đồng nghiệm thu cơ sở Dự án đường cao tốc Đà Nẵng - Quảng Ngãi.
Hoàng Việt Hưng (sinh năm 1974, Giám đốc Ban Quản lý Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Nguyễn Tiến Thành (sinh năm 1982, nguyên Giám đốc Ban Quản lý dự án, nguyên Giám đốc gói thầu số 4, số 5, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Đỗ Ngọc Ân (sinh năm 1973, Phó Giám đốc Ban Quản lý dự án, nguyên Giám đốc gói thầu số 4,5,6,7, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi).
Lê Nhiều (sinh năm 1975, Phó Giám đốc Ban Quản lý Dự án đường cao tốc Đà Nẵng - Quảng Ngãi, nguyên Giám đốc gói thầu số 1,2,3B, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Hà Văn Bình (sinh năm 1976, nguyên Giám đốc gói thầu số 6,7 thuộc Ban Quản lý Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Vũ Như Khuê (sinh năm 1955, nguyên Giám đốc Ban điều hành Liên danh gói thầu số 1, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Cao Hừng Đông (sinh năm 1969) và Nguyễn Mạnh Cường (sinh năm 1982) đều nguyên là Phó Giám đốc Ban điều hành Liên danh gói thầu số 1, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi).
Quản Trọng Tuấn (sinh năm 1959, nguyên Giám đốc Ban điều hành Liên danh gói thầu số 3B, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi); Võ Quốc Thiều (sinh năm 1969) và Phan Ngọc Thơm (sinh năm 1966) đều nguyên là Phó Giám đốc Ban Điều hành Liên danh gói thầu số 3B, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi; Phan Khánh Toàn (sinh năm 1981, nguyên Giám đốc Ban Điều hành Liên danh gói thầu số 4, Dự án đường cao tốc Đà Nẵng - Quảng Ngãi)…
Tất cả các bị cáo đều bị Viện Kiểm sát nhân dân tối cao truy tố về tội Vi phạm quy định về đầu tư công trình xây dựng gây hậu quả nghiêm trọng
Trong vụ án này, VEC được triệu tập tới phiên tòa với tư cách là nguyên đơn dân sự. Tòa cũng triệu tập gần 50 người có quyền lợi, nghĩa vụ liên quan.
Tại phiên tòa, có 61 luật sư đăng ký bào chữa cho 36 bị cáo, 2 luật sư tham gia bảo vệ quyền và lợi ích hợp pháp cho đương sự.
Dự án được khởi công ngày 19/5/2013, đến ngày 1/8/2017 thì hoàn thành thông xe, được đưa vào khai thác sử dụng giai đoạn I - 65km từ thành phố Đà Nẵng đến thành phố Tam Kỳ; ngày 2/9/2018 hoàn thành thông xe, được đưa vào khai thác sử dụng giai đoạn II - 74,2 km từ thành phố Tam Kỳ - thành phố Quảng Ngãi.

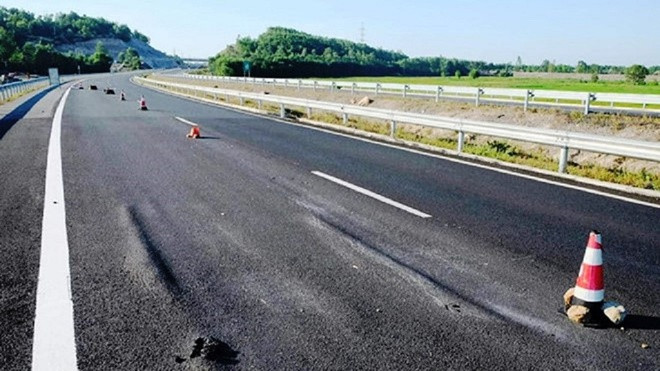

Mặc dù mới được đưa vào khai thác nhưng đoạn đường 65km đã có rất nhiều điểm hỏng biểu hiện trên mặt đường bê tông nhựa, ảnh hưởng nghiêm trọng đến việc vận hành khai thác, an toàn khi tham gia giao thông.
Kết luận giám định cho thấy, chất lượng công trình xây dựng hoàn thành đối với tất cả 7 gói thầu (phần đường) thuộc giai đoạn I của dự án không đảm bảo chất lượng đúng như tiêu chuẩn kỹ thuật, yêu cầu thiết kế dự án…
Phiên tòa dự kiến được xử cả vào những ngày nghỉ (thứ 7, chủ nhật), kéo dài trong khoảng 1 tháng. Có 36 bị cáo được đưa ra xét xử trong phiên sơ thẩm này.
